乌兰察布市公共安全视频监控建设应用 项目(一期)工作简报

2025-10-16 17:48:04文章来源:点击量:69


乌兰察布市公共安全视频监控建设应用项目(一期)于2025年9月26日由科信支队组织总集成公司、监理公司、和市局项目建设小组召开了项目协调会,明确各方职责、工作目标及推进路径,为项目开工奠定基础。2025年9月30日开工建设,截止至2025年10月16日乌兰察布市公共安全视频监控建设应用项目(一期)项目重点围绕施工物资筹备、基础工程施工及安全保障等工作逐步推进,具体工作如下:

1、新建点位基础施工情况

乌兰察布市共112个新建点位。正在施工点位43个,其中卡口10个,电警6个,结构化27个,截止到2025年10月16日晚,预计施工完成67个点位,集宁区基础施工进度100%,察哈尔右翼前旗基础施工进度100%,兴和县基础施工进度100%,商都县基础施工进度100%,四子王旗基础施工进度20%,察哈尔右翼中旗基础施工进度100%,乌兰察布市整体基础施工进度60%。

2、到货验收情况

对线缆,摄像头,爆闪一体灯等材料及设备入库登记并按标准验收。截止至2025年10月16日,已完成到货的工程材料及设备共计3批次,线缆到货100%,检修井到货50%,立杆到货60%,GB35114到货20%,网络安全类到货100%,宇视设备到货40%,所有物资均符合技术规范要求并完成入库。

3、安全管理工作

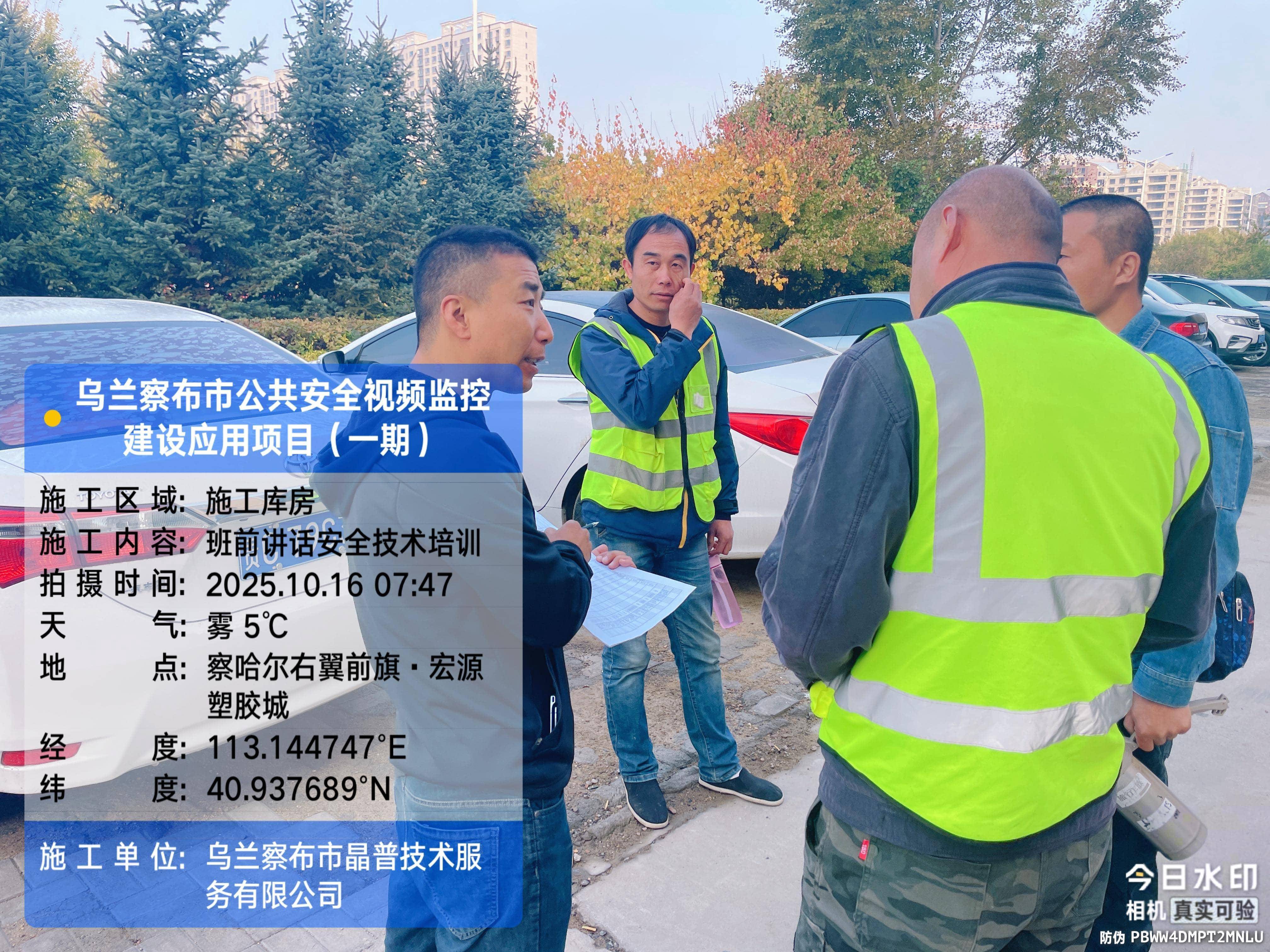

各班组负责人采用“班前短会”的形式针对机械操作安全、电气施工防护等场景,对三个班组全体施工人员进行安全培训,培训内容与当日施工任务紧密结合,避免理论与实操脱节。

每日安排专职安全员对三个班组施工区域进行全覆盖巡查,重点检查机械安全状态、施工人员防护措施、基坑/电缆沟等危险区域警示标识设置,截止至2025年10月16日未发生安全事故,通过实时巡查将安全风险控制在萌芽阶段,保障施工人员及设备安全。

二、目前项目施工难点及措施

现场施工期间遇到园林、城管、交警、路政等单位的阻工,针对阻工问题,承建单位将提前与城管、路政、交警等部门沟通,完善所需函件和证明,避免施工中断。

部分点位通电通网困难,施工负责人对接电业局及当地联通现场勘察点位沟通解决方案。
