为实时跟踪乌兰察布市公共安全视频监控建设应用项目(一期)推进动态,确保工程高效落地,现将项目进度总结如下:

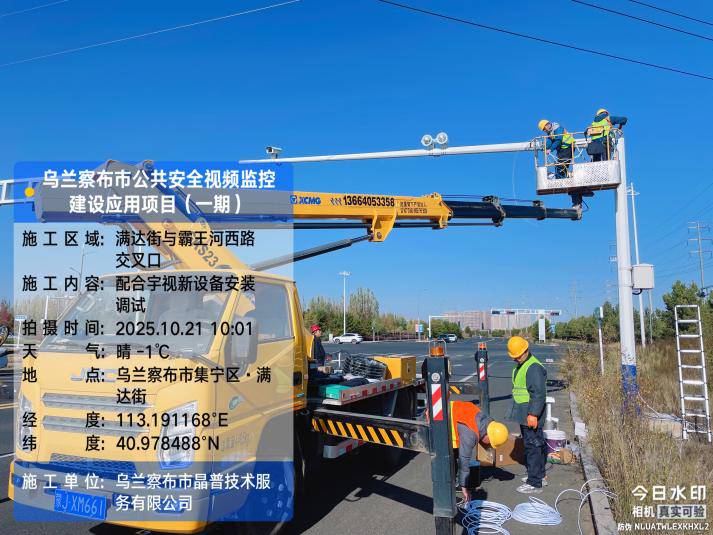

乌兰察布市项目共规划112个新建点位,涵盖卡口、电警、结构化。目前累计完成102个点位基础施工,整体进度达91%,其中集宁区、丰镇市、察哈尔右翼前旗、兴和县、商都县、四子王旗、察哈尔右翼中旗、化德县8个区域已实现基础施工100%完工,为后续设备安装奠定坚实基础。当前仍在推进的10个点位中,包含卡口4个、电警2个、结构化4个;同时,集宁区利旧点位已完成5处电警设备安装,后续将重点协调电力、网络施工衔接,保障项目整体节奏。
项目组严格执行“到货后验收、合格再入库”标准,对线缆、摄像头、爆闪一体灯等关键材料及设备进行全流程登记与检测。截至目前,已完成7批次工程物资验收,所有物资均符合技术规范要求,无质量问题。此外,项目所需服务器已顺利转运至乌兰察布市公安局机房,为后端系统搭建做好准备。
近期强冷空气导致施工现场降雪降温,施工人员已对已浇筑基础采取保温防护措施,并动态调整施工计划,优先推进利旧点位设备调试,最大限度降低天气对工期的影响。
下一步,项目组将继续紧盯进度节点,强化多方协同,确保乌兰察布市公共安全视频监控建设应用项目(一期)按计划高质量交付。
